№ Пр-277

RU EN
Архив новостей

Опрос Все опросы

№ Пр-277

ИНФОРМАЦИЯ

об исполнении подпункта «а» пункта 2 перечня поручений Президента Российской Федерации

от 07.02.2022 № Пр-277

Владимир Путин утвердил перечень поручений по итогам совещания с членами Правительства, состоявшегося 26 января 2022 года.

Так, Правительству Российской Федерации совместно с высшими должностными лицами субъектов Российской Федерации поручено обеспечить с учетом ранее данных поручений завершение в полном объеме предусмотренных национальными проектами «Образование» и «Демография» мероприятий по созданию новых мест в общеобразовательных организациях до конца 2024 года и в дошкольных образовательных организациях для детей в возрасте до 3 лет до конца 2023 года.

С учетом ранее данных поручений главы государства, в рамках национального проекта «Образование» в 2022 году предусмотрены средства в общем объеме 453,9 млн. рублей из федерального бюджета.

В 2022 году в рамках национального проекта «Образование» на строительство в регионе школ (далее также – «объекты») были предусмотрены средства федерального бюджета в общем объеме 393,2 млн. рублей.

В результате введено в эксплуатацию 2 школы общей мощностью 690 мест: в с. Заводское Троицкого района на 140 мест и в г. Новоалтайске на 550 мест. Показатель 2022 года выполнен в полном объеме.

В 2023 году в рамках регионального проекта «Современная школа» национального проекта «Образование» на строительство объектов предусмотрены средства федерального бюджета в размере 382,2 млн. рублей, в 2024 году – 405,6 млн. рублей.

В соответствии с дополнительным соглашением к Соглашению от 15.03.2023 № 073-2019-E10022-1/15 о реализации на территории Алтайского края регионального проекта «Современная школа» были внесены изменения в части значения результата регионального проекта: произведена замена объекта «Строительство школы на 350 мест по адресу: Алтайский край, г. Бийск, ул. Волочаевская, д. 6» на объект «г. Барнаул, с. Власиха, строительство пристройки на 400 мест к зданию МБОУ «Средняя общеобразовательная школа № 98», а также исключены из национального проекта «Образование» 3 объекта в г. Барнауле («Строительство школы на 1100 мест по адресу: г. Барнаул, ул. Попова, д. 130», «Строительство школы на 550 мест по адресу: г. Барнаул, ул. Взлетная, д. 56», «Строительство средней школы в квартале 2010 на 550 учащихся: г. Барнаул, ул. Взлетная, д. 107»). В 2023–2024 годах в Алтайском крае запланирован ввод в эксплуатацию 6 школ общей мощностью 1760 мест.

Так, в 2023 году необходимо завершить строительство 2 объектов:

г. Барнаул, с. Власиха, строительство пристройки на 400 мест к зданию МБОУ «Средняя общеобразовательная школа № 98»;

Родинский район, с. Покровка, строительство школы на 90 мест.

По объекту в с. Власиха «Строительство пристройки на 400 мест к зданию МБОУ «Средняя общеобразовательная школа № 98» строительные работы ведутся ООО «СМК-22», срок окончания работ по муниципальному контракту – 30.06.2023. Общая строительная готовность объекта – 56 %.

Строительство объекта в с. Покровка Родинского района на 90 учащихся осуществляется с целью достижения показателя «создано новых мест за счет средств субъектов Российской Федерации и внебюджетных источников». Заключен муниципальный контракт с ООО «Райагропромстрой» на сумму 201210,6 тыс. рублей, срок завершения работ по контракту – 31.08.2023. Общая строительная готовность объекта – 72 %.

В 2024 году необходимо завершить строительство 4 объектов:

Тюменцевский район, с. Шарчино, строительство средней общеобразовательной школы на 140 учащихся;

Немецкий национальный район, с. Орлово, строительство средней общеобразовательной школы на 220 учащихся;

Первомайский район, с. Боровиха, строительство средней общеобразовательной школы на 550 учащихся;

Первомайский район, с. Повалиха, строительство средней общеобразовательной школы на 360 учащихся.

По объекту в с. Шарчино Тюменцевского района на 140 учащихся строительные работы ведутся ООО СК «СВС», срок окончания работ согласно дополнительному соглашению к государственному контракту – 30.06.2023. Общая строительная готовность объекта – 78 %.

По объекту в с. Орлово Немецкого национального района на 220 учащихся строительные работы ведутся ООО «Строй-Инвест», срок окончания работ по государственному контракту – 18.04.2024. Общая строительная готовность объекта – 11 %.

По объекту в с. Боровиха Первомайского района на 550 учащихся строительные работы ведутся ООО «Век-Строй», срок окончания работ по государственному контракту – 19.04.2024. Строительная площадка передана подрядчику, ведутся строительные работы. Общая строительная готовность объекта – 11 %.

С целью достижения показателя «создано новых мест за счет средств субъектов Российской Федерации и внебюджетных источников» ведется строительство школы на 360 учащихся в с. Повалиха Первомайского района. Строительство на первом этапе (здание школы с инженерными сетями и сооружениями) осуществляет ООО «Строй-Инвест». Строительная готовность объекта – 70 %.

В 2022 году в рамках регионального проекта «Содействие занятости» национального проекта «Демография» предусмотренные средства в размере 108,7 млн. рублей из федерального и краевого бюджетов на строительство новых объектов освоены в полном объеме. В 2023 году в рамках регионального проекта «Содействие занятости» национального проекта «Демография» средства федеральной субсидии не предусмотрены.

В рамках национального проекта «Демография» согласно дополнительному соглашению, заключенному Министерством труда и социальной защиты Российской Федерации с Правительством Алтайского края от 15.12.2022 № 149-2019-Р20022-1/10.2 о реализации регионального проекта «Содействие занятости (Алтайский край)» на территории Алтайского края, в 2022 году завершено строительство 2 детских садов общей мощностью 610 мест. Достижение результата регионального проекта в отношении детских садов в гг. Барнауле (квартал 2038), Белокурихе, Бийске, Рубцовске перенесено на 2023 год. До конца текущего года необходимо ввести в эксплуатацию 4 детских сада общей мощностью 1090 мест.

По состоянию на 18.05.2023 строительство 3 детских садов общей мощностью 760 мест в гг. Белокурихе, Бийске и Рубцовске завершено, ведется подготовка документов для проведения итоговой проверки государственной инспекцией строительного и жилищного надзора Алтайского края и получения заключения о соответствии построенных объектов строительным нормам и проектной документации.

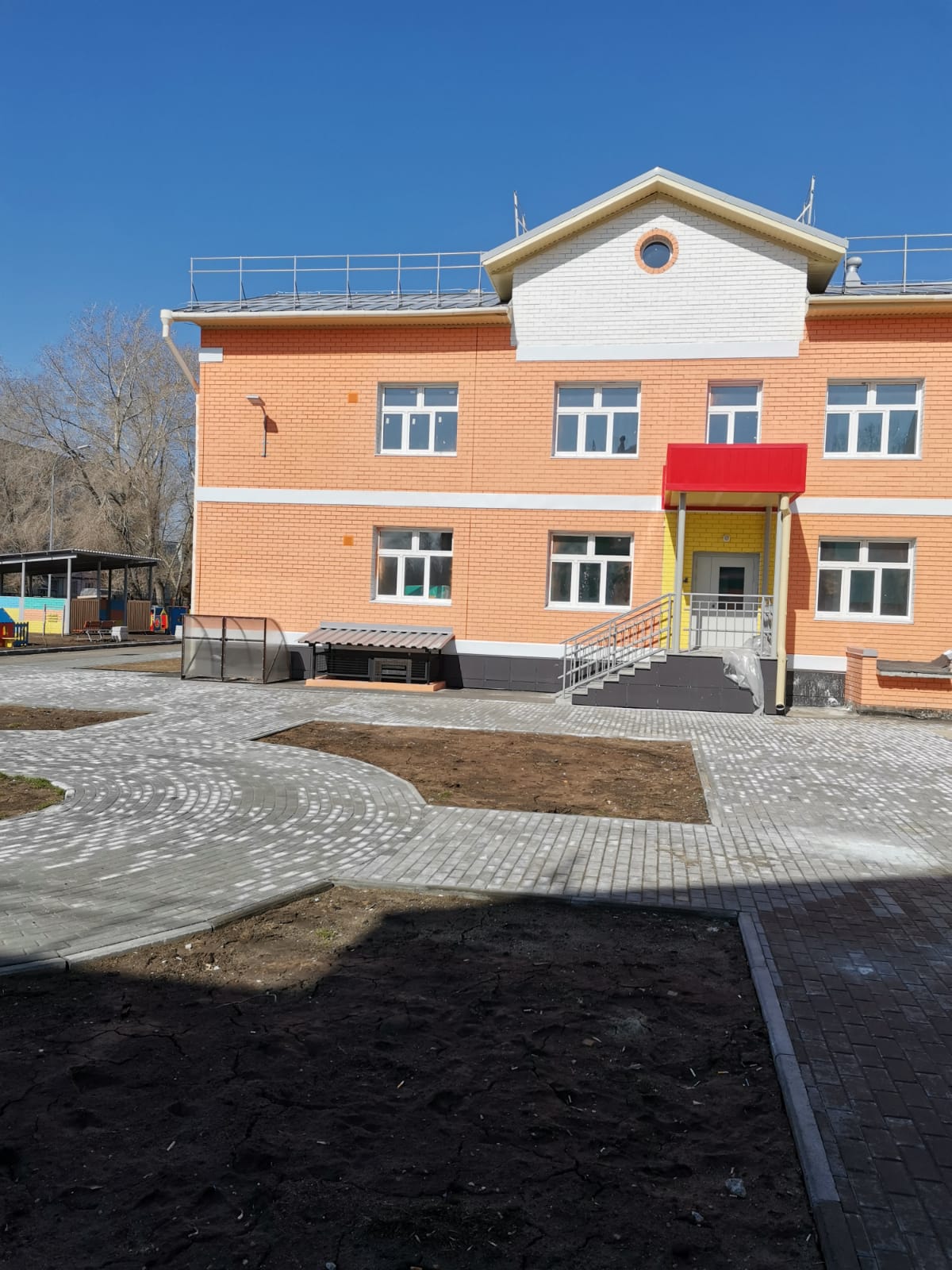

Строительство детского сада в г. Рубцовске

Продолжаются работы по строительству детского сада общей мощностью 330 мест в г. Барнауле (квартал 2038), который имеет 73 % строительной готовности.

Кроме того, в 2023 году планируется создание 141 дополнительного места для детей в возрасте до 3 лет, путем проведения капитального ремонта существующих детских садов.

По всем объектам строительства риски несвоевременного ввода их в эксплуатацию и неосвоения бюджетных средств отсутствуют.

Вопрос о своевременном завершении строительства объектов образования находится на особом контроле в Правительстве Алтайского края.

Работа по исполнению поручения главы государства продолжается.
